06 мая 2010, 13:40
Распечатать Отправить по почте Добавить в Избранное В формате RTF

Для обследования водобойного колодца впервые после аварии был полностью закрыт холостой водосброс Саяно-Шушенской ГЭС

ДОКУМЕНТЫ ПО ТЕМЕ
Фото 1

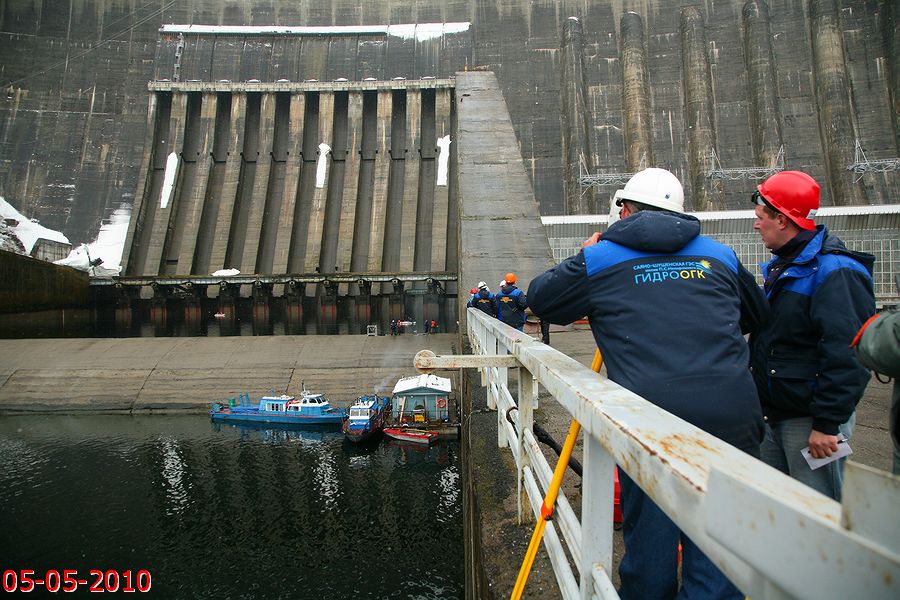

Обследование дна водобойного колодца СШГЭС
Фото 2

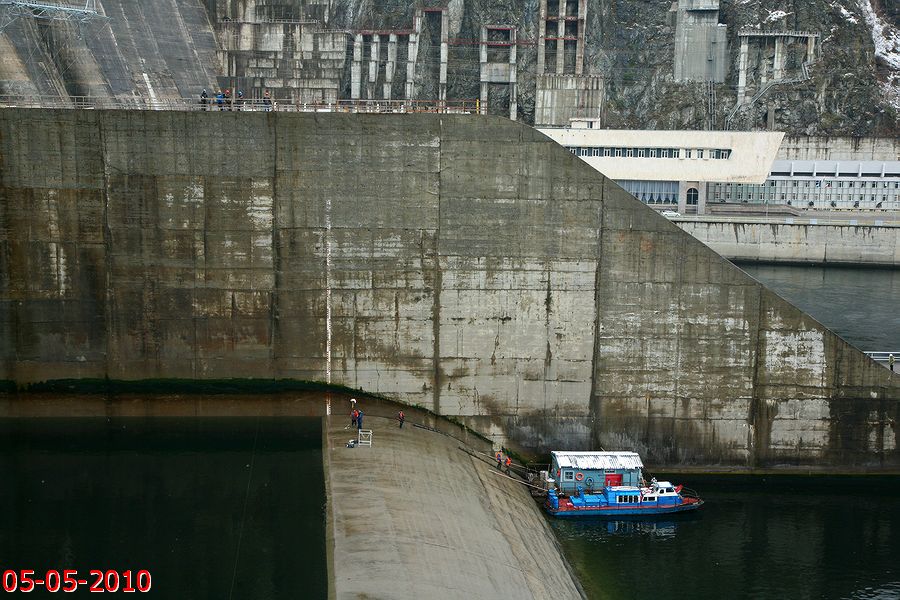

Обследование дна водобойного колодца СШГЭС

П.ЧЕРЕМУШКИ (ХАКАСИЯ), 6 мая (BigpowerNews) — На Саяно-Шушенской ГЭС прошло плановое гидрографическое обследование дна и стен водобойного колодца, для чего впервые после аварии, произошедшей на станции 17 августа 2009 года, были перекрыты все водосливные отверстия эксплуатационного водосброса Саяно-Шушенской ГЭС. Об этом сообщает пресс-служба ОАО «РусГидро».

Как указывается в пресс-релизе, были обследованы поверхности элементов водобойного колодца с целью оценки их технического состояния, выявления возможных повреждений и определения объемов ремонтных работ. В первый день обследования осуществлены визуальный осмотр эстакады и надводной части стенок водобойного колодца, низовой части бычков холостого водосброса, а также выполнена гидроакустическая съемка поверхности дна колодца и подводной части его стенок.

Кратковременное закрытие отверстий эксплуатационного водосброса не оказало существенного влияния на наполнение Саяно-Шушенского и Майнского водохранилищ. В настоящее время, согласно утвержденным Енисейским БВУ режимом работы Саяно-Шушенского Гидроэнергокомплекса, водохранилище Саяно-Шушенской ГЭС сработано до минимальной отметки. Уровень верхнего бьефа на 15 часов 6 мая составляет 500,70м. Нормальный подпорный уровень Саяно-Шушенской ГЭС составляет 539 м. Приток воды в водохранилище Саяно-Шушенской ГЭС составляет 2700 м³/с. В работе находятся гидроагарегаты №5 и №6 с расходом 335 м³/с каждый. Расход воды через гидроагрегаты Майнской ГЭС составляет 1650 м³/с.

Плановое инструментальное обследование водобойного колодца для определения его технического состояния было намечено на теплое время года, когда эстакада и бычки эксплуатационного водосброса очистятся от снежно-ледовых образований. На сегодняшний день эти объекты практически полностью освободились от снежно-ледовых масс.

Комплекс работ по обследованию дна водобойного колодца, правобережной подпорной стенки, раздельного устоя, водобойной стенки разделен на два этапа.

В рамках первого этапа к 8 часам утра 5 мая все 11 затворов водосбросной части плотины были установлены на пороги. Предварительно водохранилище Майнской ГЭС для обеспечения нормальной работы водозаборов нижележащих населенных пунктов было наполнено до максимального уровня 323,8 м с учетом неподтопления рисбермы строящегося берегового водосброса Саяно-Шушенской ГЭС.

В течение часа после закрытия водосброса специалистами ОАО «Саяно-Шушенский Гидроэнергоремонт» была выполнена установка лестницы и переходных мостков с одного из задействованных в мероприятии катеров на верхнюю часть водобойной стенки водобойного колодца. С помощью установленных лестницы и мостков к 10 утра завершена переноска необходимого для обследования оборудования и снаряжения. Для выполнения гидроакустической съемки поверхности дна колодца и подводной части стенок водобойного колодца с пера раздельного устоя и правобережной подпорной стенки было установлено три тросовых направления, по которым велись работы по сканированию дна. При сканировании дна колодца производилась координатная привязка с использованием спутниковых технологий. После завершения работ вечером 5 мая 2010 года все 11 водосливных отверстий эксплуатационного водобсроса Саяно-Шушенской ГЭС были вновь открыты.

В ходе визуального осмотра водобойного колодца зафиксированы незначительные повреждения отдельных элементов крановой эстакады, в районе секций 39 и 46. В зимний период на этих участках было зафиксировано выпадение двух балок крановой эстакады при воздействии на них нерасчетных нагрузок от падения разрушающихся снежно-ледовых наростов. В настоящее время балки находятся на нижней части бычков холостого водосброса и не препятствуют нормальной работе водосброса. Данные повреждения эстакады не влияют на безопасную эксплуатацию ГТС СШГЭС. Автодорожная часть крановой эстакады визуально не повреждена за исключением отдельного участка в районе секции 41, где наблюдается небольшое разрушение парапета.

Предварительные итоги первого этапа обследования водобойного подведены 6 мая. Специалисты, проводящие обследование, сделали заключение, что все сооружения эксплуатационного водосброса находятся в удовлетворительном состоянии. Необходимости проведения дополнительного обследования элементов водобойного колодца нет.

В ходе второго этапа будет осуществлена камеральная обработка результатов проведенных работ, а также подготовлен отчет о результатах подводно-технического обследования. Окончательные итоги обследования дна водобойного колодца гидроакустическим методом для определения фактического состояния железобетонных конструкций будут подведены к 1 июля 2010 года.

ОАО «РусГидро» – крупнейшая генерирующая компания России, объединяющая 60 объектов возобновляемой энергетики. Установленная мощность ОАО «РусГидро» составляет 25,4 ГВт, включая Саяно-Шушенскую ГЭС им. П.С. Непорожнего (6400 МВт), на которой в настоящее время ведутся восстановительные работы.

Распечатать Отправить по почте Добавить в Избранное В формате RTF
РАНЕЕ В РУБРИКЕ
Все материалы рубрики: Проиcшествия, Генерация
ГЛАВНОЕ
07 августа, 12:14
Президент РФ Владимир Путин подписал Федеральный закон от 04.08.2026 N 299–ФЗ "О внесении изменений в Градостроительный кодекс Российской Федерации и отдельные законодательные акты Российской Федерации", которым уточняется порядок принятия решений о комплексном развитии территории и выдачи разрешений на строительство и ввод объектов в эксплуатацию.
06 августа, 13:50
МОСКВА, 6 августа (BigpowerNews) – Компания «Юнигрин Энерджи» ввела в эксплуатацию Абагайтуйскую солнечную электростанцию (СЭС, диспетчерское наименование двух очередей электростанции – Пограничная СЭС и Дружная СЭС ) установленной мощностью 120 МВт, сообщает пресс-служба компании.
06 августа, 08:16
Стоимость строительства Новоленской ТЭС в Якутии, которая должна обеспечить электрификацию БАМа, повышена до 337,7 млрд руб. Несмотря на пересмотр сметы, запуск станции по-прежнему намечен на август 2028 года. По оценкам экспертов, увеличение капзатрат может привести к росту стоимости электроэнергии для промышленных потребителей примерно на 0,02 руб. за 1 кВт·ч.
