МОСКВА, 18 марта (BigpowerNews) Работы по реконструкции 2−го гидроагрегата
мощностью 200 МВт Ирганайской ГЭС (филиал ОАО «РусГидро»), которые ведутся с 19
октября 2009 года в рамках программы технического перевооружения и
реконструкции, перешли в завершающую стадию, сообщает пресс-служба ГЭС.
Общая стоимость ремонтных работ, включая стоимость оборудования, составит
87,9 млн. рублей.
За время ремонта, в частности, была произведена полная замена обода,

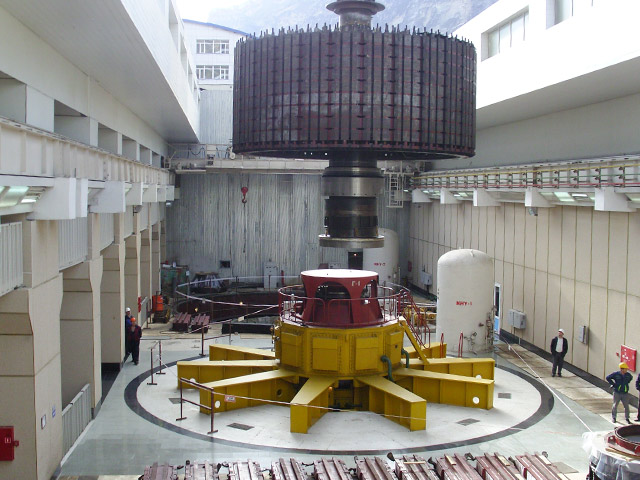

завершен монтаж ротора гидрогенератора весом 360 тонн со спариванием
генераторного и турбинного валов, Для снятия соответствующих формуляров
проведены прокрутки. Полученные значения находятся в пределах норм.
Работы выполнялись совместными усилиями специализированной подрядной
организации ООО «КаспийСГЭМ» и Ирганайской ГЭС с участием шефа-инженера
завода-изготовителя НПО «Элсиб» г. Новосибирск.
После завершения всех запланированных работ, ориентировочно в начале 2−го
квартала 2010 года, гидроагрегат № 2 будет введен в эксплуатацию.
