Примерно 67% изначально заявленных к вводу в эксплуатацию мощностей центров
обработки данных (ЦОД) на 2026 год в Московском регионе откладываются на более
поздние сроки. К таким выводам пришла консалтинговая компания NF Group,
сообщают
«Ведомости».

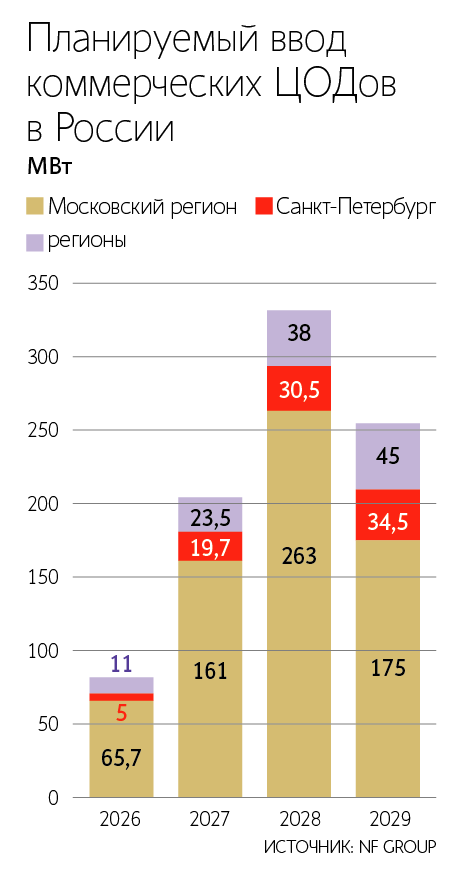

На текущий год было заявлено 199 МВт мощностей, но будет введено около 65,7
МВт. На 2027 год в Московском регионе заявлено более 160 МВт новых коммерческих
мощностей, однако около 80% этого объёма приходится на проекты, перенесённые с
2026 года. На 2028 год заявлено и маркетируется ещё свыше 260 МВт. Таким
образом, существенная часть будущего предложения формируется не за счёт новых
проектов, а вследствие сдвига сроков уже анонсированных объектов.
Перенос сроков происходит на фоне сохраняющегося дефицита свободных
мощностей. Если в 2023–2024 годах ежегодный прирост новых мощностей в
Московском регионе составлял 13–15%, то в 2025–2026 годах показатель замедлился
до 5–7%. Объём неудовлетворённого спроса NF Group оценивает в 200–300 МВт.
Особенно сложно найти значительный объём свободных мощностей в одной локации
для крупных клиентов.
На конец 2026 года совокупная подведённая мощность российских дата-центров
составляет примерно 1,9 ГВт, из которых около 0,9 ГВт — коммерческий сегмент и
около 1 ГВт — собственные корпоративные дата-центры крупных компаний. Около 75%
мощностей сосредоточено в Московском регионе.
Опрошенные «Ведомостями» операторы коммерческих ЦОД и аналитики согласны с
оценками NF Group. По факту в Московском регионе может быть реализовано около
трети первоначально заявленного объёма, говорит директор по развитию и
эксплуатации ЦОДов РТК-ЦОД Константин Степанов. Генеральный директор «Свободные
технологии инжиниринг», учредитель ГК Key Point Евгений Вирцер перечисляет
причины переносов: готовность площадки, доступность энергомощностей, сроки
поставки оборудования и финансирования. Президент Ассоциации участников отрасли
ЦОД Игорь Дорофеев добавляет высокую стоимость заёмных средств, сложности с
технологическим присоединением и изначально завышенное число проектов в
учёте.
В 2027 году эксперты ожидают постепенного, но не масштабного перемещения
части мощностей в регионы. В регионах можно размещать энергоёмкие вычисления,
которым не критична задержка ответа, включая часть ИИ-нагрузок, говорит
генеральный директор «Норд энерджи» Тимур Котляр. При этом основатель компании
«Ди си квадрат» Александр Мартынюк настаивает, что аналогов Московскому региону
по финансовой готовности платить за качественную услугу нет. По его словам,
важно создать возможности для строительства собственной генерации и обеспечить
правовую и финансовую поддержку, развивать магистральные сети связи и
инвестировать в подготовку кадров.
