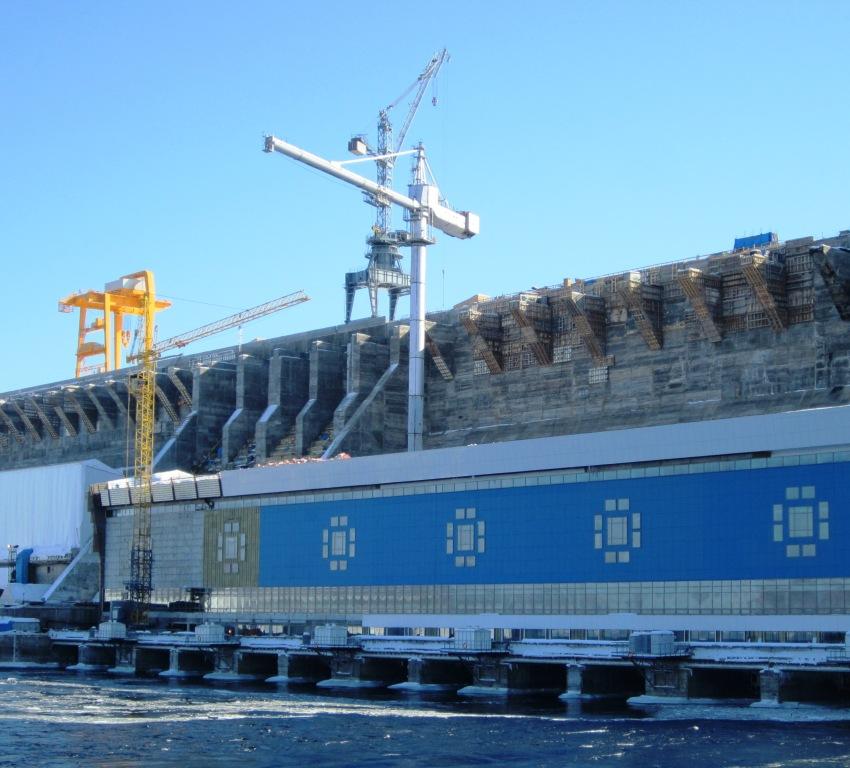

МОСКВА/ИРКУТСК, 29 марта (BigpowerNews) На Богучанской ГЭС завершены
работы по формированию теплового контура машинного зала станции в районе
девятой агрегатной секции, говорится в сообщении ОАО «РусГидро».
Как сообщается, в настоящий момент ведётся демонтаж временной торцевой
стенки, с осени 2012 года находившейся между восьмой и девятой
машинами. Формирование единого теплового контура во всем объеме машинного
зала позволит монтажным организациям приступить к монтажу оборудования
гидроагрегата №9, а строительным организациям – начать отделочные работы.

Первые три агрегата Богучанской ГЭС со станционными номерами 1, 2 и 3 были
введены в промышленную эксплуатацию 26 ноября, агрегат №4 21 января 2013 года
после завершения программы испытаний. Совокупная мощность агрегатов, допущенных
Ростехнадзором к промышленной эксплуатации, составляет 1332 МВт, реальная (с
учетом заполнения водохранилища ГЭС до первой пусковой отметки 185 м) – 450−470
МВт. Суточная выработка станции превысила 10,5 млн кВтч. В ноябре 2012 года в
режиме пусконаладочных работ станция произвела 175 млн кВт ч электроэнергии, с
1 декабря 2012 года станция начала работать в режиме промышленной эксплуатации
на Оптовом рынке электроэнергии и мощности (ОРЭМ). В декабре БоГЭС поставила на
ОРЭМ 244 млн кВт ч электроэнергии, в январе 2013 года – 286 млн кВт ч, в
феврале – 243 млн кВт ч. В первой декаде марта 2013 года Богучанская ГЭС
произвела и выдала в сеть миллиардный киловатт-час электроэнергии.
Укладка бетона в стены машинного зала в районе девятой агрегатной секции
была полностью завершена в январе 2013 года, в течение февраля и марта была
демонтирована опалубка, произведено остекление окон, монтаж стеновых панелей и
утепление кровли. В течение марта строители установили в девятой секции
тепловые пушки, отогрели стены и довели температуру в помещении до
плюсовой.
Всего в январе-феврале 2013 года в здания и сооружения Богучанской ГЭС было
уложено свыше 14990 кубометров бетона. Это позволило полностью завершить
строительные работы на всех секциях бетонной плотины ГЭС, кроме секции №30. В
этой секции нет никакого оборудования или затворов (так называемая «глухая»
секция), и её возведение планируется завершить уже в ближайшие месяцы.
Параллельно будут выполнены работы по бетонированию последнего из пяти
временных донных отверстий, которые были поэтапно перекрыты в сентябре 2011 –
мае 2012 года.
На строительстве поверхностного ступенчатого водосброса №2 по оценке
специалистов ЗАО «Организатор строительства» осталось уложить около 2500
кубометров бетона, что позволит полностью завершить возведение этого
уникального гидротехнического сооружения. Водосброс №2 является дополнительным
и предназначен для пропуска экстремальных паводков повторяющихся в среднем один
раз в 10000 лет. При совместной работе двух водосбросов (глубинного №1 и
поверхностного №2) пропускная способность Богучанского гидроузла превысит 11000
кубометров воды в секунду, что значительно превышает объем самого большого из
прогнозируемых ангарских паводков.
Монтаж металлоконструкций, гидросилового и гидромеханического оборудования в
течение января – февраля 2013 года выполнен в объеме 1609 тонн. Гидроагрегаты
№5 и 6 подготовлены к проведению пуско-наладочных работ, которые начнутся после
получения разрешения от Енисейского управления Ростехнадзора. Готовность
агрегата №7 после установки в проектное положение ротора генератора оценивается
в 90%. Наиболее интенсивные работы ведутся на агрегате №8: на монтажной
площадке начата сборка ротора генератора, в кратере агрегата начата сборка
сердечника статора генератора. На монтажной площадке уже ведется укрупнительная
сборка оборудования для агрегата №9 крышки турбины, опоры подпятника и
регулирующего кольца.
Всего в строительных работах на Богучанской ГЭС сейчас задействованы около
2900 сотрудников ОАО «Богучанская ГЭС», ЗАО «Организатор строительства
Богучанской ГЭС» и подрядных организаций.
Достройка Богучанской ГЭС возобновлена в 2006 году компаниями ОАО «РусГидро»
и ОК РУСАЛ после заключения Соглашения о совместной реализации проекта по
созданию Богучанского энерго-металлургического объединения (БЭМО) в составе
Богучанской ГЭС со среднемноголетней выработкой электроэнергии 17 600 млн. кВтч
и алюминиевого завода производительностью 600 тыс. тонн металла в год.
Группа «РусГидро» один из крупнейших российских энергетических
холдингов, объединяющий более 70 объектов возобновляемой энергетики в РФ и за
рубежом. Установленная мощность электростанций, входящих в состав РусГидро,
составляет 36,5 ГВт, включая мощности ОАО «РАО Энергетические системы Востока»,
а также самую новую и современную гидроэлектростанцию России – Богучанскую
ГЭС.
